So với thang máy tải khách thì thang máy tải thực phẩm có quy trình lắp đặt đơn giản hơn nhiều. Thời gian hoàn thành công trình thang máy thực phẩm cũng nhanh hơn. Vậy quy trình này gồm mấy bước, diễn ra trong bao lâu? Hãy cùng tìm hiểu qua bài viết dưới đây!

Quy trình lắp đặt thang máy gồm 3 giai đoạn chính
Khâu chuẩn bị cho việc lắp thang máy tải thực phẩm
Ở giai đoạn này; đơn vị lắp đặt thang máy phải phối hợp với Chủ đầu tư và công ty xây dựng để xây dựng các hạng mục trọng yếu như:
- Hố thang máy: Hay còn gọi là giếng thang. Kích thước của hố thang phụ thuộc vào kích thước Cabin. Phần này sẽ do công ty lắp đặt thang máy đưa ra yêu cầu cho phía xây dựng thi công. Có 2 dạng khung hố thang là: khung bê tông (áp dụng cho những nhà hàng, xí nghiệp có diện tích xây dựng hố thang rộng rãi); và khung dựng bằng sắt (dành cho các công trình có diện tích xây dựng hạn chế; hoặc muốn thời gian thi công hố thang nhanh và sạch sẽ).
- Hố PIT: Nếu là thang máy có cabin bằng sàn thì cần đào 1 hố PIT từ mặt sàn cuối cùng âm xuống dưới đất; theo kích thước quy định. Còn trong trường hợp thang máy có cabin ngang người thì không cần đào hố PIT âm xuống đất.

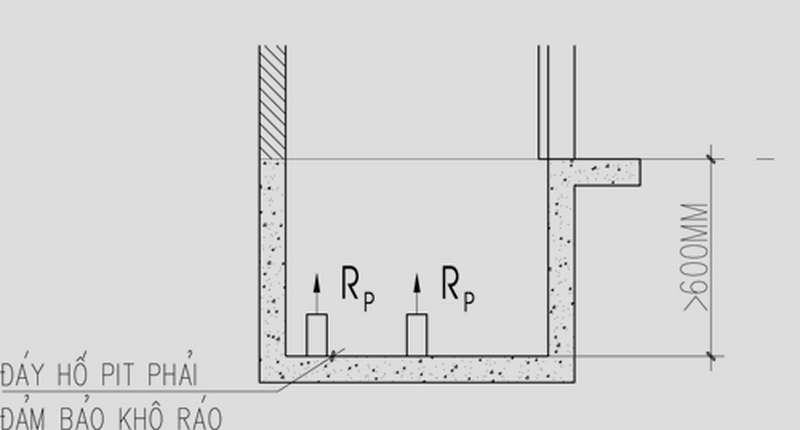

Hố PIT đang được thi công theo đúng tiêu chuẩn quy định
- Mặt bằng tiếp nhận thiết bị: Trước khi thi công, thiết bị; máy móc, vật tư sẽ được chuyển đến công trình. Do vậy cần chuẩn bị địa điểm khô ráo, đảm bảo an ninh để tiếp nhận thiết bị.
- Chuẩn bị nguồn điện: Bao gồm điện phục vụ cho việc lắp và vận hành. Điện vận hành thang máy nên sử dụng điện 3 phase giúp thang vận hành êm hơn; không bị quá tải như dòng điện 1 phase.
- Chuẩn bị khác: Bao gồm đồ nghề thi công, giám sát, nhân viên kỹ thuật; thiết bị bảo hộ an toàn lao động.
GỬI THẮC MẮC CỦA BẠN ĐỂ ĐƯỢC KỸ SƯ GIẢI ĐÁP MIỄN PHÍ
Giai đoạn lắp cơ khí cho thang máy tải thực phẩm
Sau khi tập kết vật tư sẽ bước sang giai đoạn lắp cơ khí với các bước sau:
- Bước 1: Thả chì, sau đó treo Palang
- Bước 2: Đưa các vật tư vào hố thang như: rail dẫn hướng cabin, đối trọng
- Bước 3: Lắp một phần rail dẫn hướng cho cabin và đối trọng
- Bước 4: Ráp khung cabin và khung đối trọng
- Bước 5: Móc 1 sợi xích từ móc treo palang xuống khung cabin để gắn cửa
- Bước 6: Tiếp tục lắp rail dẫn hướng và lắp cửa đi lên các tầng
- Bước 7: Đặt máy kéo và thả cáp, kết thúc quá trình lắp cơ khí

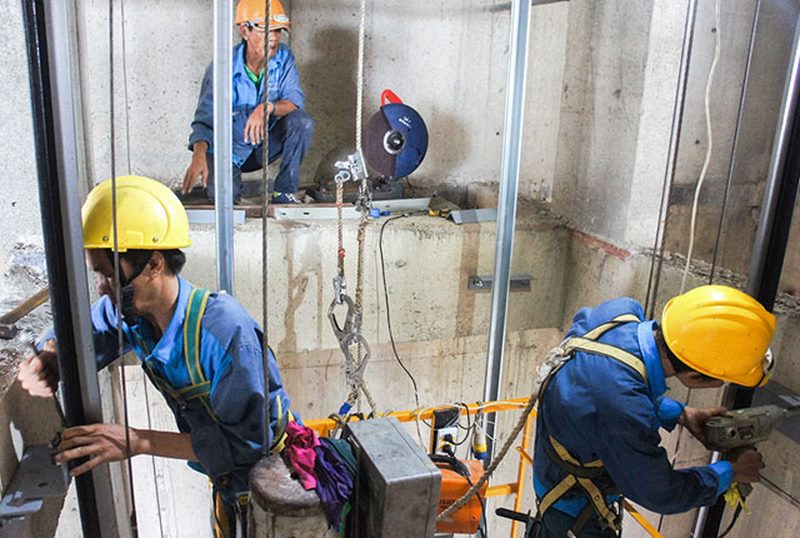

Rail dẫn hướng sau khi đã được lắp hoàn chỉnh

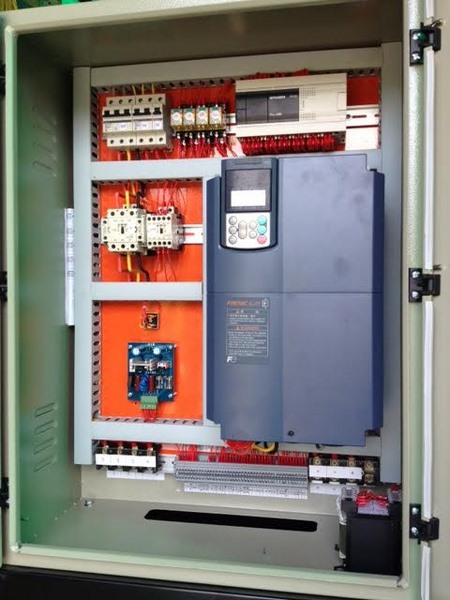

Lắp đặt điện cho thang máy chở thực phẩm
- Bước 1: Chọn vị trí để đặt tủ điện
- Bước 2: Thả dây kết nối các động cơ, máy kéo và đi dây điện giữa các tầng
- Bước 3: Gắn tay giới hạn an toàn, bộ phận giảm tốc (ở 2 đầu trên- dưới)

Tủ điện cần được đặt ở nơi sạch sẽ, thoáng khí, không ẩm thấp
- Bước 4: Thả cờ đảm bảo cho thang chỉ mở cửa khi đến vị trí bằng tầng
- Bước 5: Kiểm tra khả năng hoạt động của thang nếu đã ổn định; an toàn rồi nghiệm thu, bàn giao cho khách hàng
ĐĂNG KÝ NHẬN BÁO GIÁ THANG MÁY TẢI THỰC PHẨM, CLICK VÀO DƯỚI ĐÂY
Bài viết vừa rồi đã đề cập đến quy trình lắp đặt thang máy tải thực phẩm theo đúng tiêu chuẩn. Dù là đơn giản nhưng các bước này cần được thực hiện đầy đủ; tránh đốt cháy giai đoạn vì sẽ ảnh hưởng đến khả năng vận hành ổn định; và độ an toàn của thang trong quá trình sử dụng về sau. Nếu bạn còn thắc mắc bất kỳ vấn đề gì về thang máy thực phẩm hãy liên hệ với Thế giới thang máy để được tư vấn miễn phí!
